封面:轻钢别墅45天含装修交付

炎煌建筑科技 · 2026年8月31日 · 甘肃炎煌(庆阳)· 陕西炎煌(西安)

陇东、关中农村自建房全维度对比
轻钢 vs 砖混 vs 框剪 vs EPS模块房

以 200㎡ 两层农村自建房 为统一样本,严格按照「外精内毛、含坡屋面、不含地基基础」的统一口径,把四种主流结构拉到同级别、同节能标准、同抗震设防、同居住体验、同环保要求、同施工隐性成本的起跑线上,最后算总账。所有金额 = 单价 × 200㎡,逐项求和自洽。造价区间为 2026 年工程通例,落地价以当地实测为准。
轻钢别墅实景

一、统一口径:什么是"公平比较"

交付边界是否包含
主体结构、坡屋面(防水+瓦)、外墙外保温+真石漆/保温一体板、断桥铝门窗、水电管线预埋✅ 四种结构全部包含
地基基础、院落、室内精装修(厨卫洁具、地面铺装、内墙乳胶漆等)❌ 四种结构全部不含
抗震标准陇东、关中按 8 度设防对齐
节能标准砖混、框剪需补做外保温+断桥铝窗,达到轻钢"墙体自带保温"同档效果

⚠️ 关键前提:四种结构都必须含坡屋面。砖混、框剪、EPS 的坡屋面是"加项",只有轻钢是"楼板+屋面一体化出厂、已摊入综合单价"。

二、四种结构的真实身份

结构综合单价(元/㎡)抗震设防一句话定位
砖混1500–19006–7 度(加固后 8 度)初始看似最低,湿作业大户
轻钢1400–1600(外精内毛)
1980(中等装修交付)
合规可达 9 度干式装配、最快最环保、设计先行水电一次到位
框剪1700–27008 度+最耐久,但最贵最慢
EPS 模块房1400–18007–8 度保温数值强,后期改造难

三、同口径初始造价(200㎡、外精内毛、含坡屋面、不含地基)

轻钢别墅:28–32 万 ✅ 口径最干净

轻钢"楼板+屋面一体化"出厂,坡屋面(屋架、OSB、防水、瓦)已摊入综合单价。主流舒适型落地陇东约 1400–1600 元/㎡。

📌 含装修交付实证:炎煌建筑科技在平凉柳湖 6 队承建一栋两层共 200㎡ 轻钢别墅,中等内装修标准 1980 元/㎡,连工带料、含内装修,45 天交工,总价约 39.6 万元。注意:这 45 天已经包含内装修,是"毛坯到入住"的完整周期。
💡 为什么轻钢能 45 天含装修、还没有改水电开支?因为轻钢设计先行——开工前全套图纸就把水电点位、管线走向确定,工厂预制+现场干式拼装时水电预埋一次到位、与结构同步完成。入住后不存在"装修时砸墙改水电"这一项。而砖混、框剪、EPS 往往是"盖完再想水电",入住前几乎都要经历一轮拆改重布。

砖混结构:30–38 万

分项单价(元/㎡)200㎡ 小计
主体(不含坡屋面)800–100016–20 万
坡屋面(斜面积摊入)+150–2203.0–4.4 万
外保温+真石漆200–3004–6 万
断桥铝门窗200–3004–6 万
水电预埋100–2002–4 万
★ 后期改水电(入住前拆改重布)+80–1501.6–3 万
合计1530–217030–38 万

⚠️ 砖混水电是"预埋+入住前改造"两笔钱。现实中后期改水电几乎不可避免,业主需预留 1.5–3 万元预算;轻钢此项为 0。

框剪结构:34–56 万

填充墙方案综合单价200㎡ 总价得房率影响
加气块填充1700–270034–54 万墙体厚 200–300mm,得房率基准
ALC 板填充1800–280036–56 万薄墙 100–150mm,得房率 +4%–8%

💡 得房率关键点:框剪用加气块时墙体厚、得房率低;改用 ALC 板可提升 4%–8%,但仍略逊于轻钢的 +5%–15%。轻钢龙骨复合墙体仅 84–150mm,是天然薄墙,无需额外升级。

EPS 模块房:28–38 万

EPS 现浇主体(含坡屋面保温)900–1100、外装饰+挂瓦 200–300、门窗 200–300、水电 100–200 → 1400–1900 元/㎡ → 取 28–38 万。

⚠️ EPS 墙体成型后开槽改水电难度大、工费高。这恰是"设计先行水电预埋一次到位"价值最大的结构之一。

初始造价排名:轻钢 ≈ EPS < 砖混 < 框剪。轻钢并不比砖混便宜,但也没贵多少——这是诚实结论。

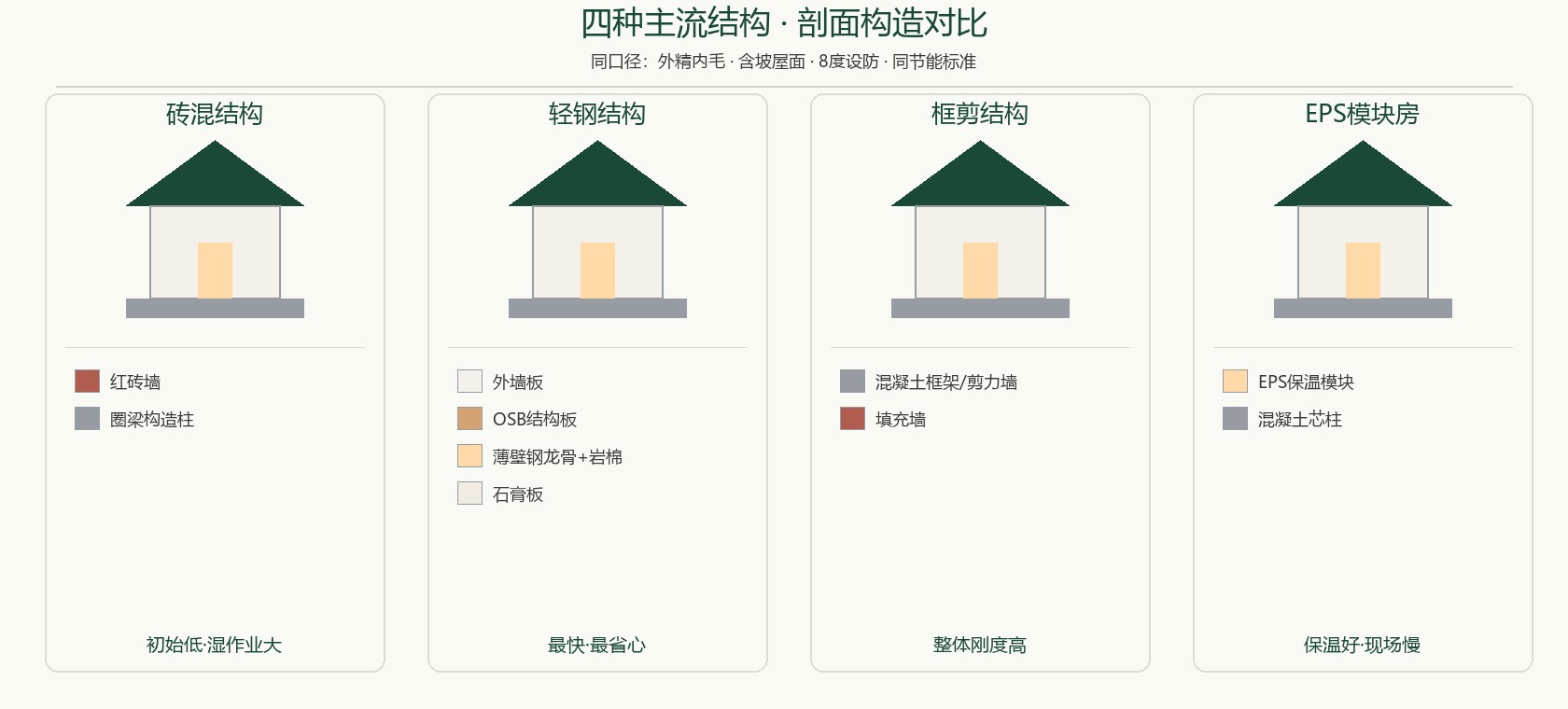

四种结构剖面对比

四、★ 工期与"等待装修"耗时对比(本文核心项)

这是被几乎所有对比文章忽略、却最影响业主实际体验的一项。砖混、EPS、框剪都是湿作业,现浇混凝土/砂浆必须养护干燥后才能进装修,否则会返潮、空鼓、开裂;轻钢是干式装配,零养护、完工即装修。
结构主体施工养护/干燥等待可进场装修条件整体工期
砖混2–4 个月现浇+抹灰需自然干燥常跨年到次年6–10 个月
框剪4–8 个月现浇量最大,养护+干燥周期最长多数跨年8–12 个月
EPS 模块房现浇墙体 30–45 天混凝土达强度+湿气散出1–3 个月2–4 个月
轻钢15–30 天零养护零等待主体完工即可装修45 天(平凉柳湖实证)

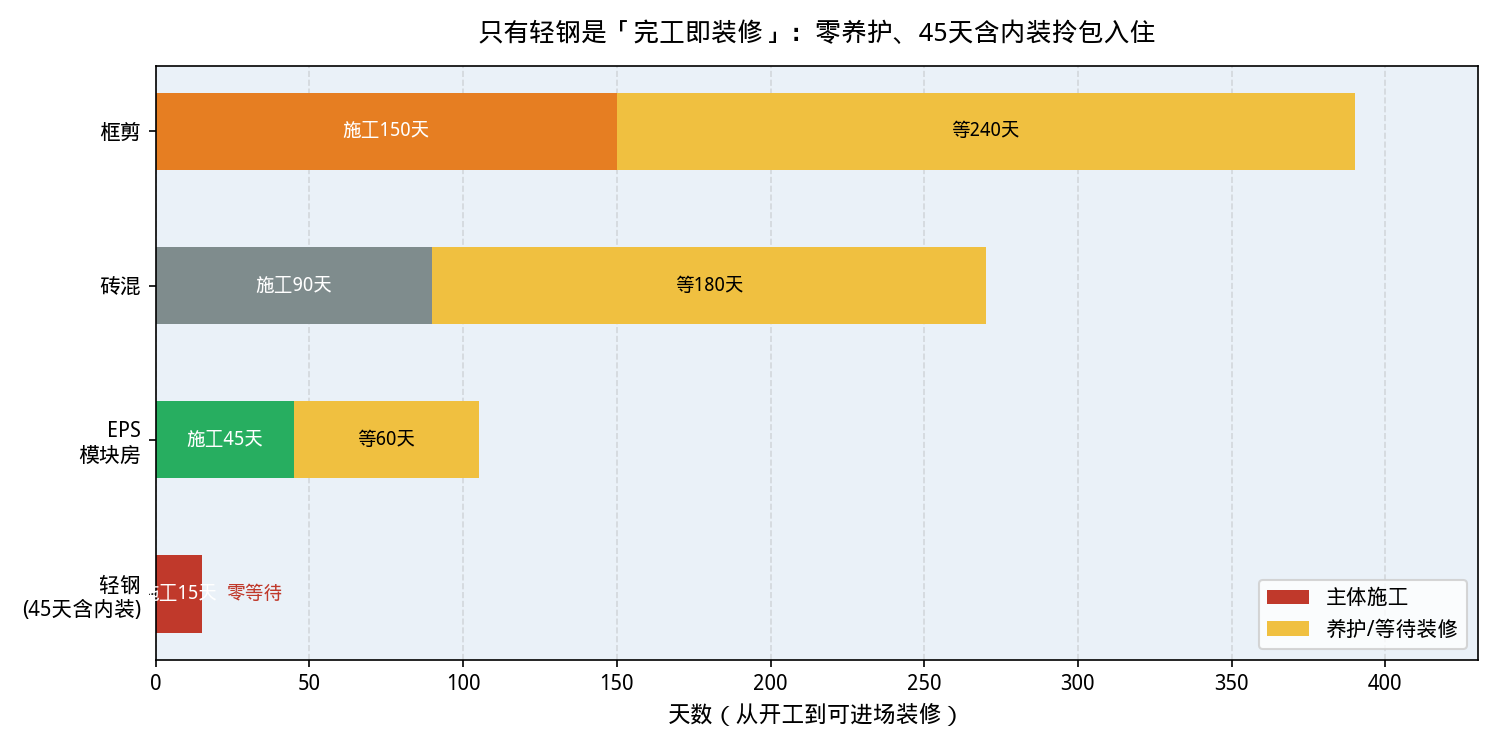

工期与装修等待对比

五、施工期隐性成本

结构整体工期隐性成本(误工+监管往返+租房)
轻钢45 天(含内装)+0.2–0.5 万
EPS2–4 个月+0.5–1 万
砖混6–10 个月+4–9.6 万
框剪8–12 个月+6–12 万

六、全维度总账(200㎡、外精内毛、含坡屋面、不含地基)

成本项砖混轻钢框剪(加气块)框剪(ALC)EPS
外精内毛初始造价30–38 万28–32 万34–54 万36–56 万28–38 万
★ 含装修交付价1800–2800
(当年装不了)
1980
(45天交工)
2500+2600+1800–2800
(需干燥1–3月)
★ 后期改水电1.5–3 万01.5–3 万1.5–3 万2–4 万
工期隐性成本+4–9.6 万+0.2–0.5 万+6–12 万+6–12 万+0.5–1 万
全维度总成本34–47.6 万28.2–32.5 万40–67 万42–69 万28.5–39 万
整体工期6–10 个月45 天8–12 个月8–12 个月2–4 个月
★ 等待装修常跨年零等待常跨年常跨年1–3 个月
抗震设防6–7 度合规 9 度8 度+8 度+7–8 度
墙体 K 值1.5–2.00.28–0.6视外保温视外保温极低
★ 得房率基准+5%–15%基准+4%–8%基准
隔音(计权隔声量)50–53 分贝50–55 分贝50–5550–5550–54
建安建筑垃圾1 吨/100㎡<50 kg/100㎡高高中
材料回收难>90%部分部分难
主体寿命50–70 年70–90 年50–100 年+50–100 年+与砖混相当

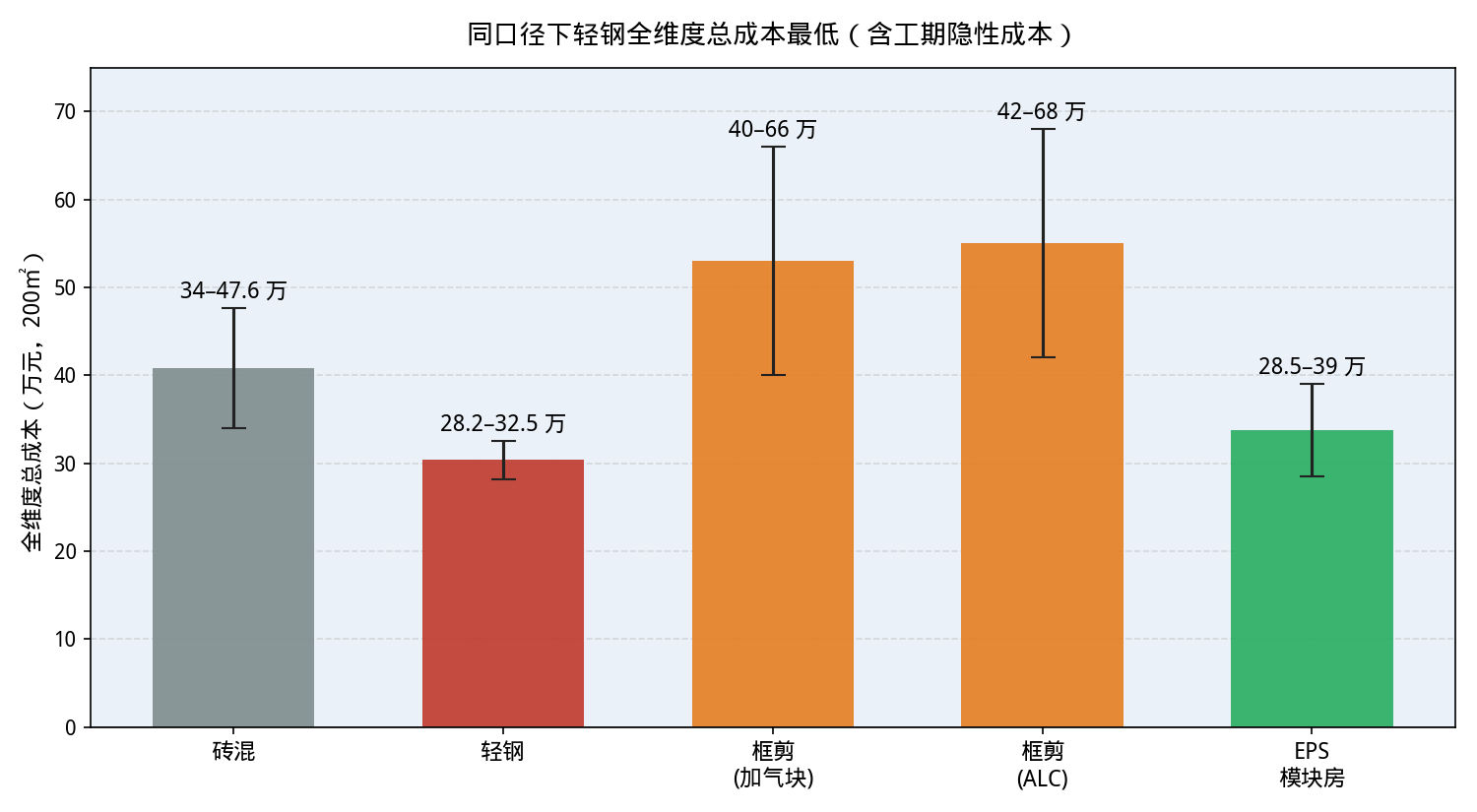

全维度总成本对比

七、六维性能评分(砖混=3 基准,满分 5)

维度砖混轻钢框剪EPS
保温隔热2535
抗震(轻钢合规 9 度)2553
环保建安1523
施工速度(含零等待)2514
居住体验(含得房率+隔音)2533
耐久性3452
★ 水电交付(是否一次到位)2522
综合得分14342120
💡 关于轻钢隔音(如实说明):轻钢内墙采用"龙骨 + 双面双层防火石膏板 + 中间填玻璃棉卷毡"、外墙为"OSB 结构板 + 挂板 + 内侧双层石膏板 + 龙骨间岩棉/玻璃棉"——这套标准构造本身就是完整的隔声系统,依托"质量-弹簧-质量"原理,计权隔声量可达 50–55 分贝,与砖混 24 墙持平甚至略优,不存在"需要额外加装才能达标"的情况。所谓"轻钢隔音差"多是劣质施工(单层石膏板、龙骨未断声桥)导致的,正规标准做法无此问题。
💡 需坦承的其他点:轻钢防火靠"12mm 防火石膏板 + A 级岩棉"构造体系实现,非钢材本身硬扛;EPS 保温数值极强但后期改造难、劣质模块易老化开裂;框剪最耐久但造价最高、工期最长。

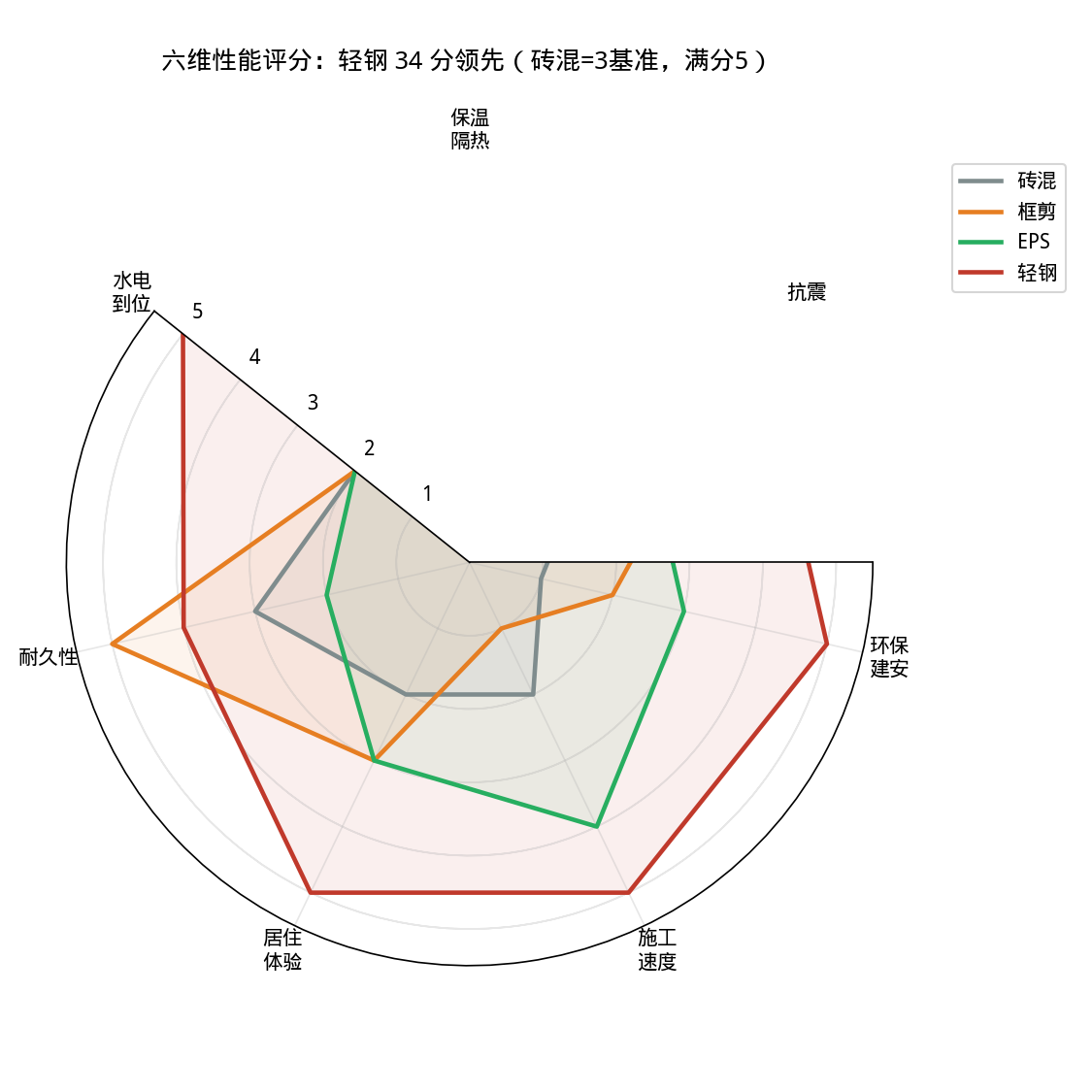

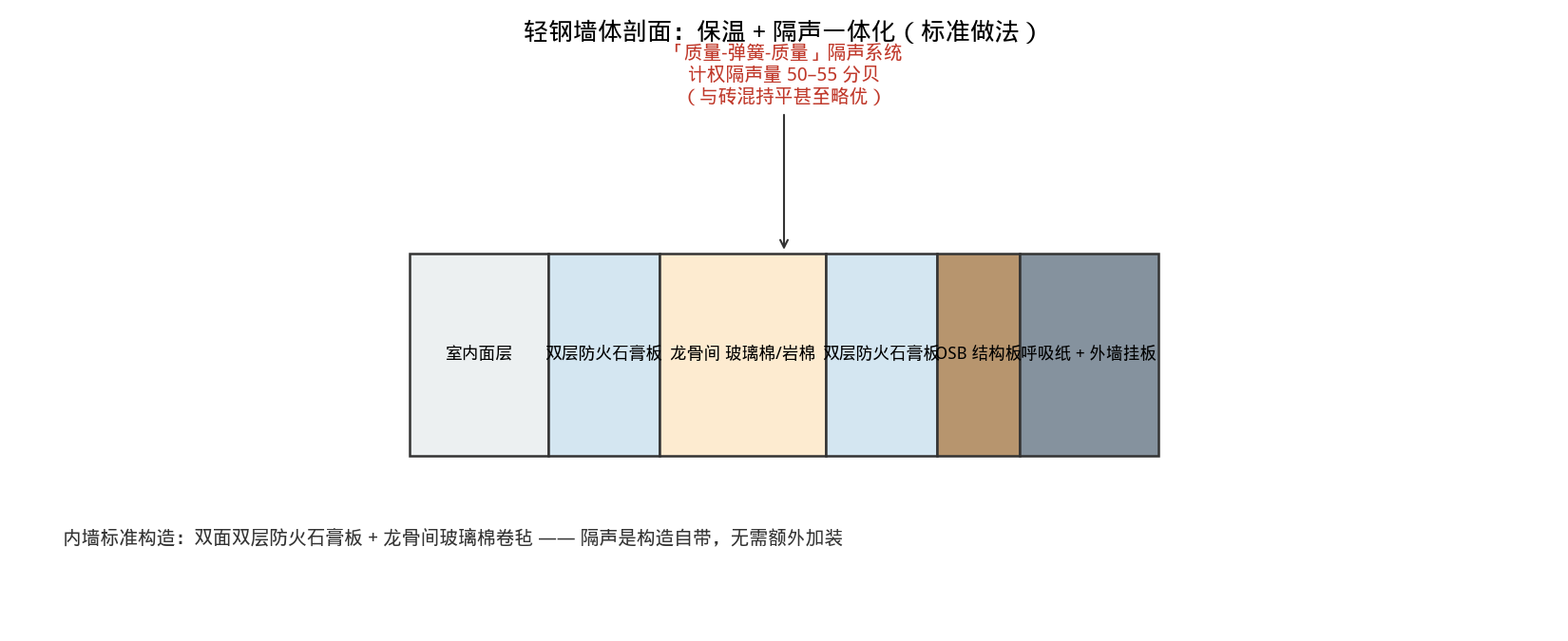

轻钢墙体剖面构造 六维性能评分雷达图

八、轻钢"合规 9 度抗震"的规范依据

  1. 《低层冷弯薄壁型钢房屋建筑技术规程》JGJ 227-2011 第 1.0.2 条:适用于抗震设防烈度 6–9 度、不超过 3 层的低层冷弯薄壁型钢房屋。
  2. JGJ 227 编制组足尺振动台试验(2 个 3 层 + 1 个 2 层):9 度地震烈度下满足"不倒塌"要求。
  3. 科技部《农村地区抗震救灾应急技术手册》:冷弯薄壁型钢体系"可抵御 9 度地震"。
  4. 《冷弯薄壁型钢结构技术规范》GB/T 50018-2025:适用于抗震设防烈度 9 度及以下地区。

⚠️ 前提是按 JGJ 227 / GB 50011 正规设计施工:G550 AZ150 钢带、龙骨间距 400–600mm、节点抗剪抗拔到位、OSB 蒙皮效应完整。炎煌标准做法即满足此要求。

九、给陇东、关中老乡的最终建议

  1. 初始造价:轻钢 ≈ EPS < 砖混 < 框剪——轻钢不比砖混便宜,但也没贵多少;
  2. 全维度总成本(含工期隐性):轻钢最低(28.2–32.5 万);
  3. ★ 含装修交付价:轻钢 1980 元/㎡、45 天交工(平凉柳湖 6 队实证,当年即可入住);砖混/框剪 2500+ 元/㎡ 但当年装不了、常跨年;EPS 需干燥 1–3 月;
  4. ★ 水电交付:轻钢设计先行、水电预埋一次到位,后期改水电 0 元;砖混/框剪 1.5–3 万、EPS 2–4 万——轻钢全维度总成本相对再低 1.5–4 万;
  5. ★ 得房率:轻钢 +5%–15%(薄墙 84–150mm)> 框剪(ALC 板)+4%–8% > 基准。200㎡ 轻钢实际使用约 180–190㎡,等效多一间房;
  6. 装修等待:轻钢零等待、45 天含内装入住;砖混/框剪常跨年;
  7. 抗震:轻钢合规 9 度 ≥ 框剪 > EPS > 砖混;
  8. 隔音:轻钢标准构造 50–55 分贝,与砖混持平甚至略优,是构造自带能力而非短板;
  9. 环保建安:轻钢碾压(建筑垃圾 -95%、碳排放 -80%、钢材回收 >90%)。

按场景推荐:

⚠️ 陇东/关中特殊提醒:① 甘肃、关中部分区域处地震设防区,砖混 8 度区需超强加固,9 度区严禁使用;轻钢合规即达 9 度。② 冬季漫长,保温性能直接决定 50 年采暖费。③ 轻钢"设计先行水电一次到位 + 45 天含装修交付"是区别于其他三种结构的核心竞争力,省掉的不只是等待,还有后期改水电的 1.5–4 万元开支。④ 得房率维度:框剪用加气块时墙体厚、明显吃亏,改用 ALC 板可缩小差距但仍逊于轻钢。

十、数据依据

本文所有数字可验算。落地价请以庆阳/平凉/关中当地 2–3 家施工队实测报价为准——凡不声明交付范围(尤其坡屋面、外保温、是否含装修、是否含地基)的报价,都不具备可比性。

炎煌建筑科技 · 甘肃炎煌(庆阳)· 陕西炎煌(西安)联合出品
从轻钢主体到石墨烯采暖一体化总包 · 平凉柳湖 6 队 200㎡ / 45 天交工实证
